Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

О Большом Московском кольце: Икша - Поварово, Дмитров - Иванцево, Яхрома - Иванцево - Костино - Наугольный - Пост 81 км.
Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#1

Непрочитанное сообщение RomanSavel » 14 окт 2019, 04:11

Здесь обсуждаем участок БМО Пост 81 км - Наугольный - Жёлтиково - Костино - Иванцево - Яхрома с ветвью Иванцево - Дмитров.
С уважением, Роман Иванюшкин

ТЭК
Уже заходил
Сообщения: 9
Зарегистрирован: 17 янв 2020, 08:56
Благодарил (а): 1 раз
Поблагодарили: 4 раза

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#2

Непрочитанное сообщение ТЭК » 17 янв 2020, 09:11

Из ответа на запрос РЖД Белозерову о реконструкции северного участка БМО МЖД: ДКРС-Москва ОАО "РЖД" сообщает, ДКРС-Москва является заказчиком только участка Костино-Иванцево, участок Иванцево-Дмитров не относится к их компетенции.
Финансирование 2019 года было откорректировано в связи с отсутствием ПСД, интересно, как же тогда строили перед Иванцево на отдельных участках: насыпь под второй путь и водопропуски (Карты Яндекс, Гугл). Основной разворот работ будет производится в 2020 году. На сегодняшний день уже развернуты работы по формированию новой полосы отвода ж.д. Запуск движения в двухпутном варианте планируется в 2021 г.

фыва цукен
Авторитетный участник
Сообщения: 273
Зарегистрирован: 27 окт 2019, 19:07
Благодарил (а): 1 раз
Поблагодарили: 41 раз

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#3

Непрочитанное сообщение фыва цукен » 17 янв 2020, 16:05

ТЭК писал(а):
17 янв 2020, 09:11
Основной разворот работ будет производится в 2019 году.
судя по этой фразе, новость не особо свежая. интересно, что там сейчас реально.

EmPeR1oR
Супермодератор
Сообщения: 253
Зарегистрирован: 17 окт 2019, 14:14
Откуда: Москва, Андреевка
Благодарил (а): 15 раз
Поблагодарили: 91 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#4

Непрочитанное сообщение EmPeR1oR » 17 янв 2020, 17:21

фыва цукен писал(а):
17 янв 2020, 16:05
ТЭК писал(а):
17 янв 2020, 09:11
Основной разворот работ будет производится в 2020 году.
судя по этой фразе, новость не особо свежая. интересно, что там сейчас реально.
Да ничего, ни техники, никого. Максимум где-то уложили часть второго пути за Костино и все.

фыва цукен
Авторитетный участник
Сообщения: 273
Зарегистрирован: 27 окт 2019, 19:07
Благодарил (а): 1 раз
Поблагодарили: 41 раз

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#5

Непрочитанное сообщение фыва цукен » 17 янв 2020, 19:58

EmPeR1oR писал(а):
17 янв 2020, 17:21
Максимум где-то уложили часть второго пути за Костино и все.
летом 18-го два пути были от ярославки до жёлтикова. не знаю, правда, был ли второй путь в рабочем состоянии. ну и задел под второй путь дальше продолжался (по-моему, даже за костино).

после этого я там не бывал.

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#6

Непрочитанное сообщение RomanSavel » 17 янв 2020, 20:18

Приветствую!

Я там проезжал 8 января, но уже вечером.
От Наугольного до Жёлтикова второй путь лежит почти везде (частично на балласте, частично еще на песке), кроме небольшого участка на бывшем разъезде Бубяково. Техники и активных работ, действительно, нигде не видно.

Насчет 2019 г. автор поста опечатался. Речь идет о 2020 году. Я подправил тот пост.
С уважением, Роман Иванюшкин

фыва цукен
Авторитетный участник
Сообщения: 273
Зарегистрирован: 27 окт 2019, 19:07
Благодарил (а): 1 раз
Поблагодарили: 41 раз

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#7

Непрочитанное сообщение фыва цукен » 20 янв 2020, 11:47

RomanSavel писал(а):
17 янв 2020, 20:18
Насчет 2019 г. автор поста опечатался. Речь идет о 2020 году. Я подправил тот пост.
понятно. ну посмотрим...

EmPeR1oR
Супермодератор
Сообщения: 253
Зарегистрирован: 17 окт 2019, 14:14
Откуда: Москва, Андреевка
Благодарил (а): 15 раз
Поблагодарили: 91 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#8

Непрочитанное сообщение EmPeR1oR » 15 мар 2020, 20:26

Развею небольшой миф о строительстве на север БМО. Небольшой репортаж с поста 81 км, там же немного о работах, которые вполне активно идут между Наугольной и Желтиково - https://emper1or.livejournal.com/128161.html

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#9

Непрочитанное сообщение RomanSavel » 15 мар 2020, 21:51

Ну, и замечательно!

Выше я уже писал, что по впечатлениям от январской поездки, работы на этом участке не были полностью свернуты.
Но, тогда мало кто верил :)
А раз они возобновились, - это очень хорошо.
Костино - Иванцево, конечно, не радует. Там сильно пересеченная местность, и потребуется большой объем земляных работ.
С уважением, Роман Иванюшкин

EmPeR1oR
Супермодератор
Сообщения: 253
Зарегистрирован: 17 окт 2019, 14:14
Откуда: Москва, Андреевка
Благодарил (а): 15 раз
Поблагодарили: 91 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#10

Непрочитанное сообщение EmPeR1oR » 04 июн 2020, 22:00

Начались активные работы между 74 км и Костино. Небольшой рассказ с тех мест от меня - https://emper1or.livejournal.com/133980.html

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#11

Непрочитанное сообщение RomanSavel » 05 июн 2020, 03:02

Хорошо, что работы возобновились.
А "спрямлений" между Иванцево и Костино будет предостаточно.
Этот участок строили в военных условиях, не до масштабных земляных работ было.
С уважением, Роман Иванюшкин

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#12

Непрочитанное сообщение RomanSavel » 30 июл 2020, 23:51

EmPeR1oR писал(а):
04 июн 2020, 22:00
Начались активные работы между 74 км и Костино. Небольшой рассказ с тех мест от меня - https://emper1or.livejournal.com/133980.html
А теперь и я дополню.

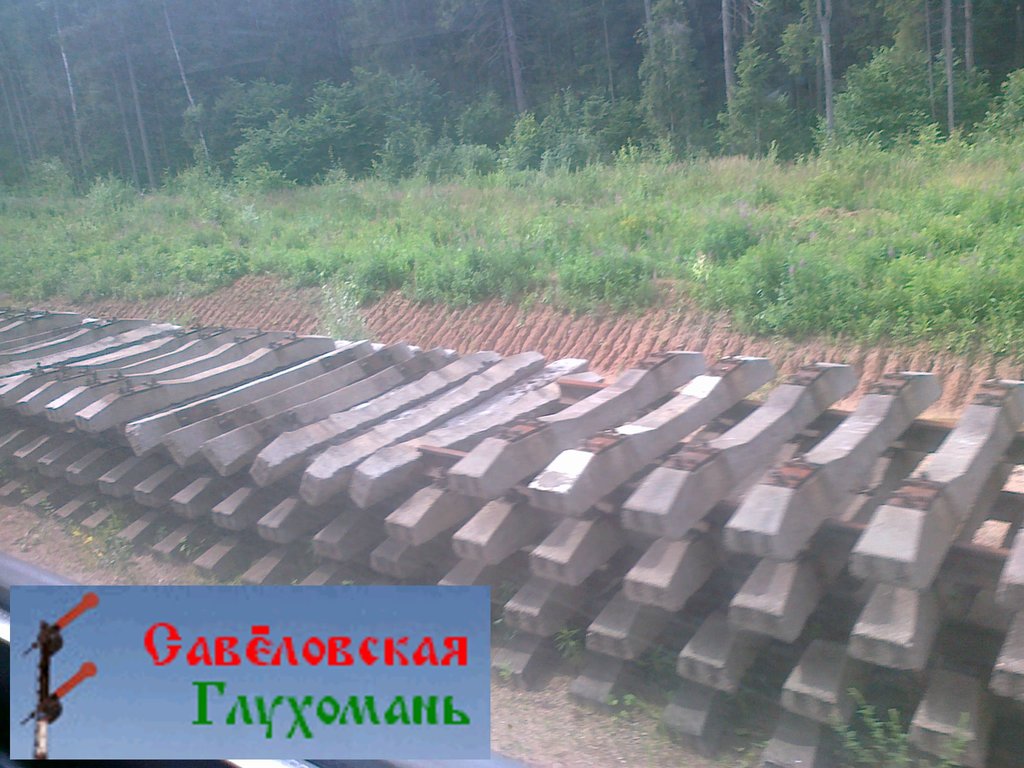

В воскресенье 26 июля я ездил "на перекладных" из Орудьево к родственникам в Ростов-Великий. А в среду 29 июля обратно. Обо раза через БМО.

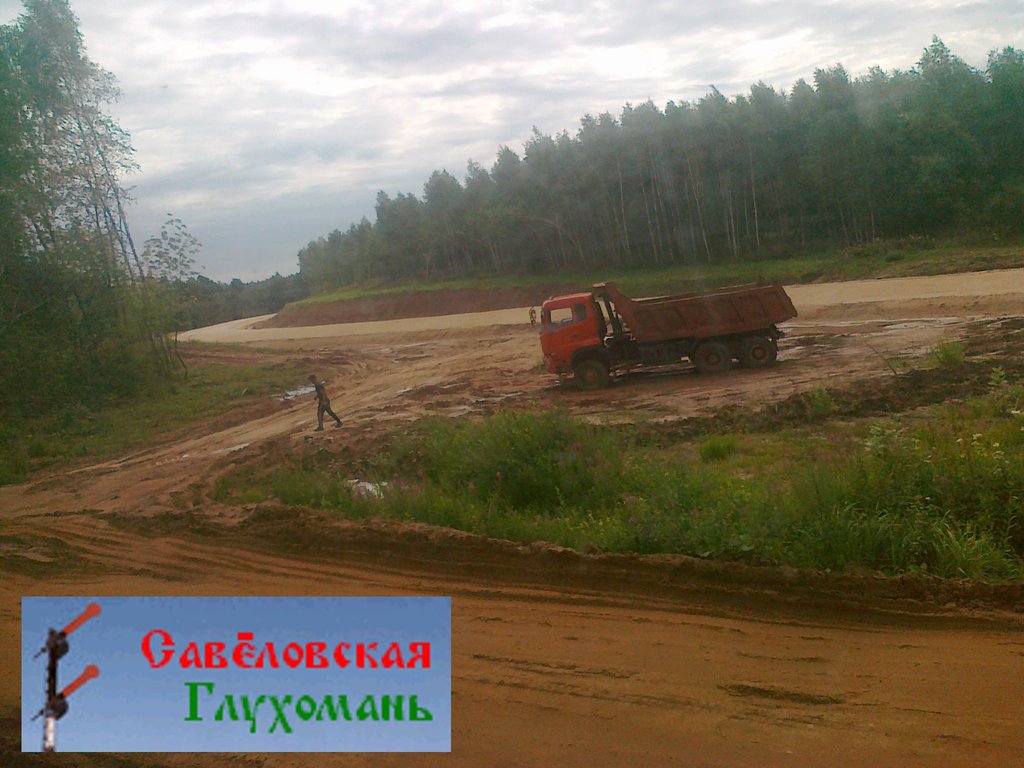

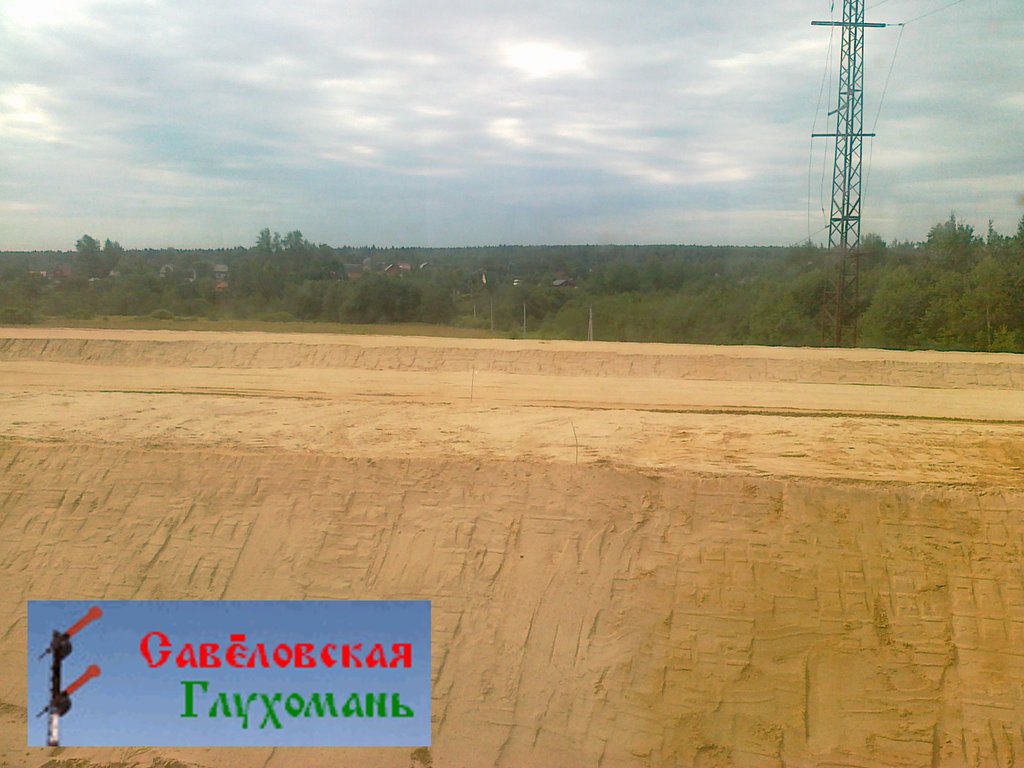

Большинство фото сделано 26 июля, лишь небольшая часть от 29 июля. Все фото сделаны на старенький мобильник из окна электрички, потому качество "так себе", но информационная составляющая в порядке :)

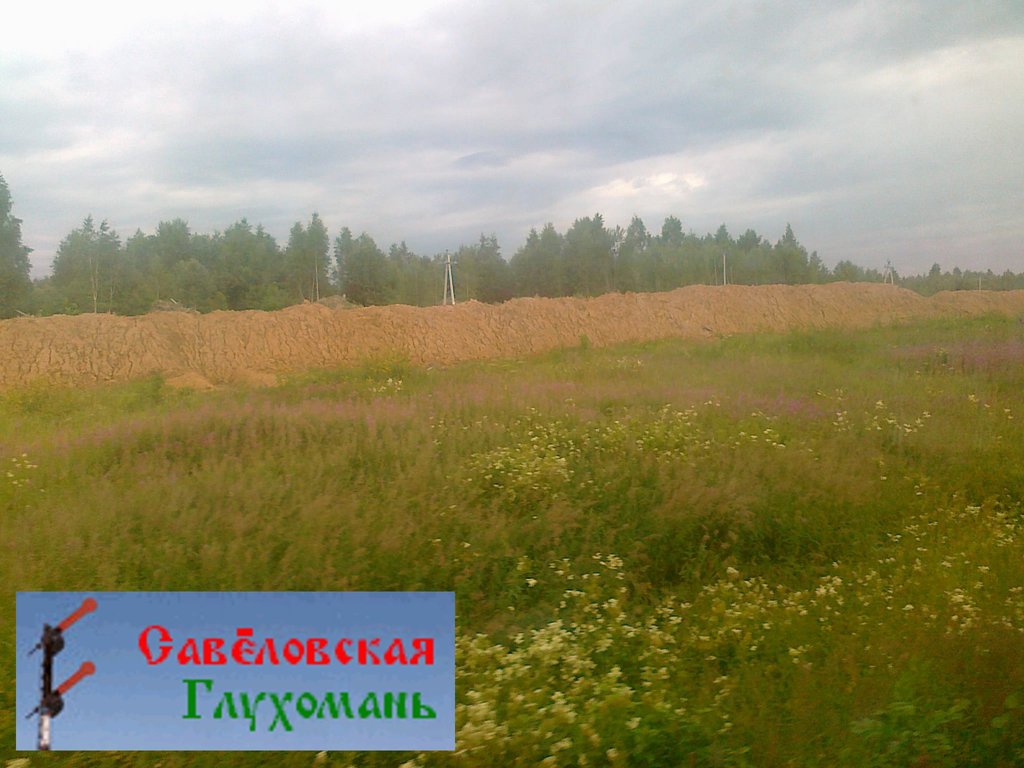

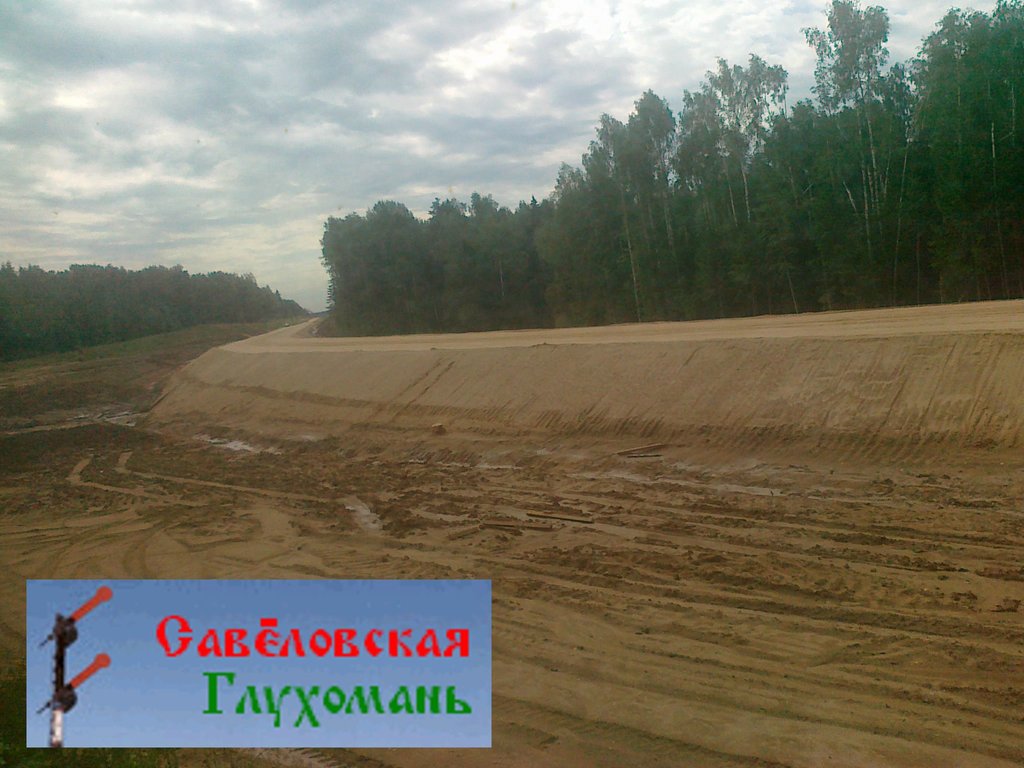

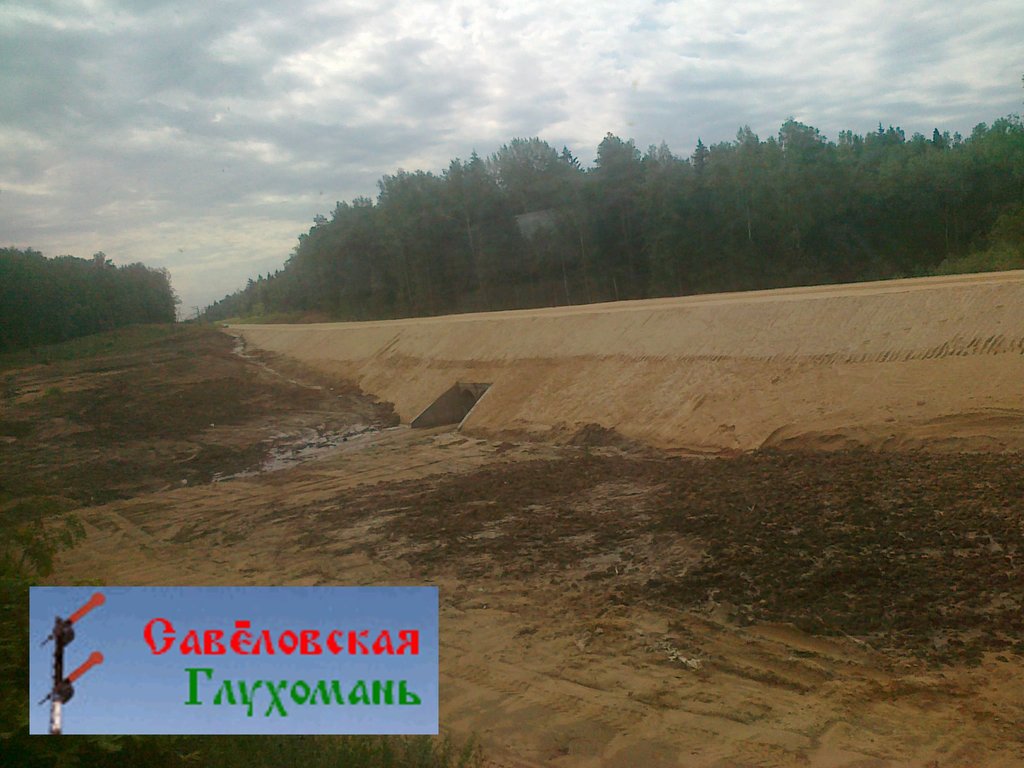

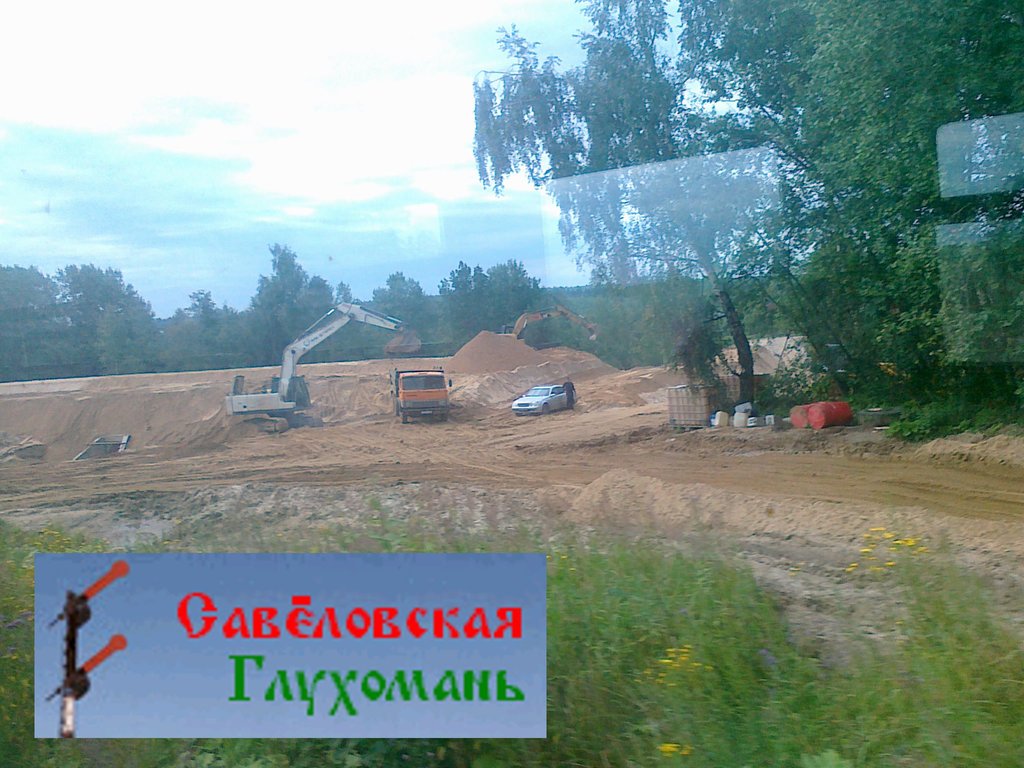

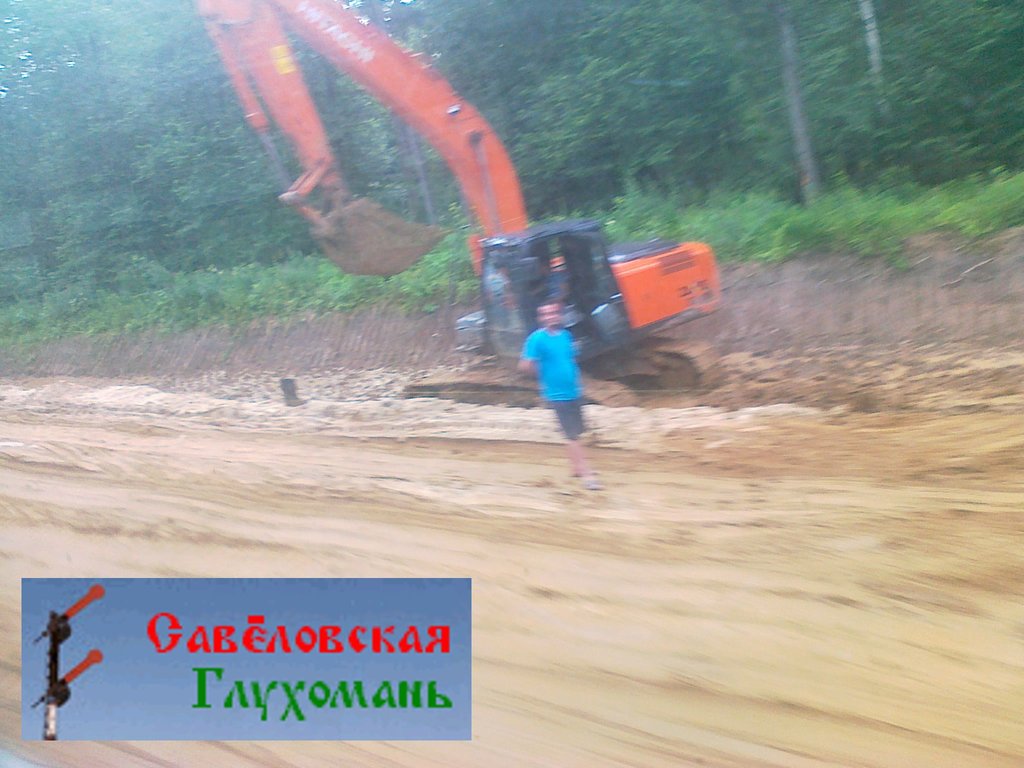

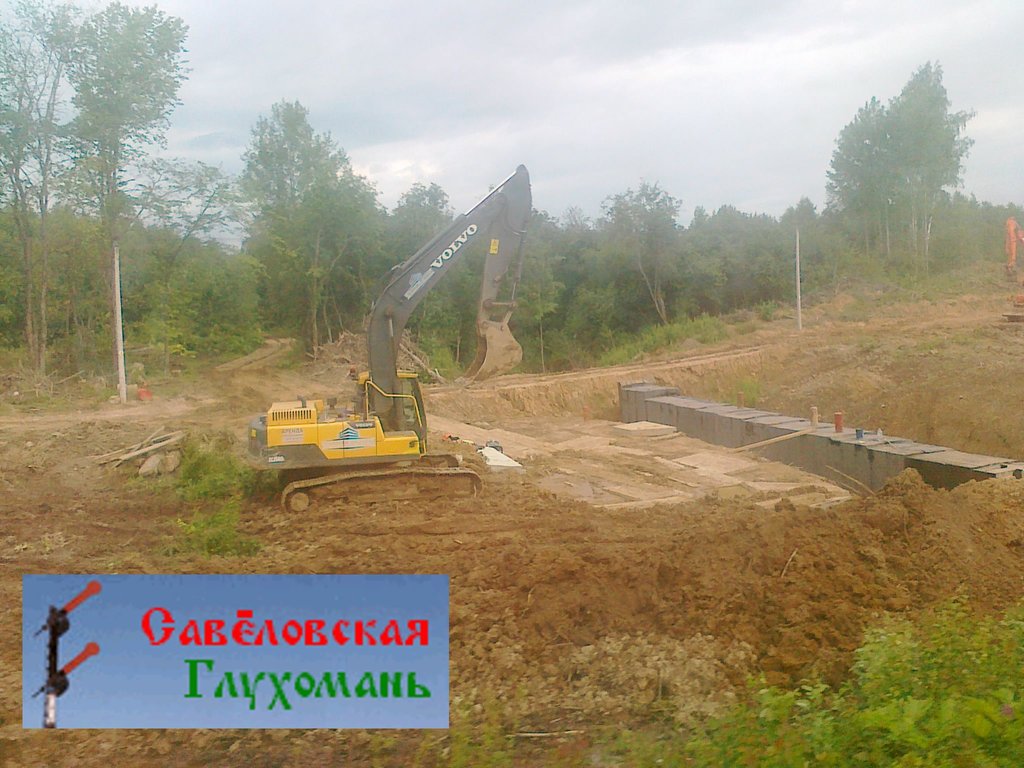

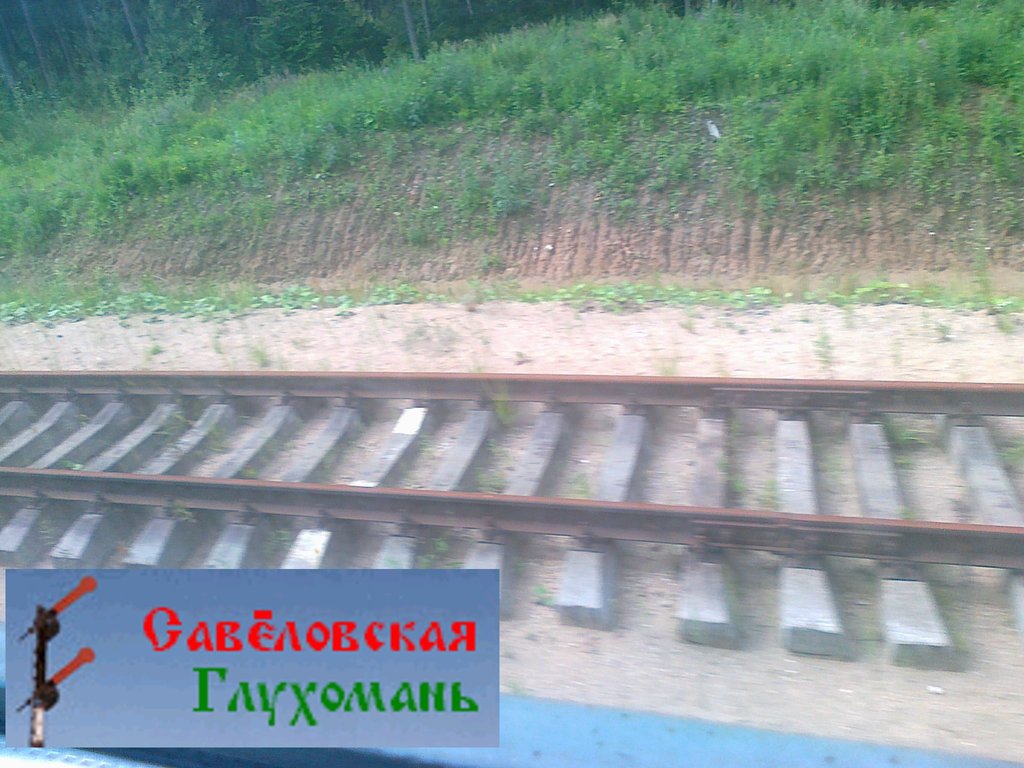

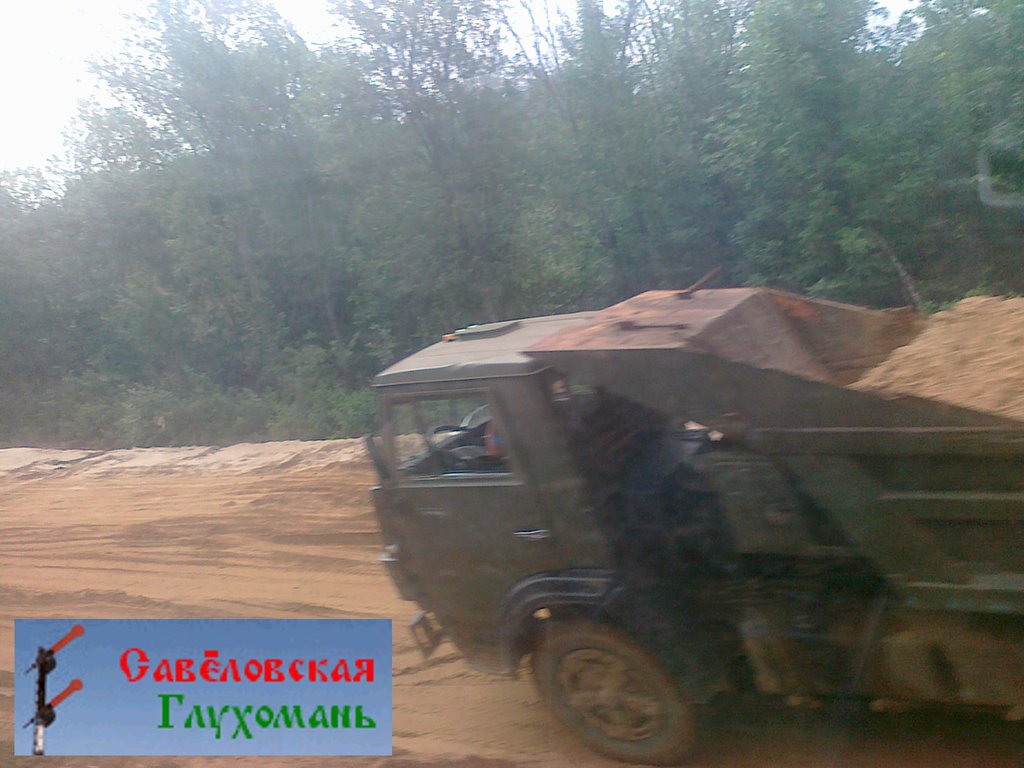

По сравнению с поездкой Петра, масштабы работ увеличились, да и изменений достаточно много.

За наиболее сложный участок Пост 87 км - Иванцево - Драчёво (с большим количеством "зигзугов" и ОЧЕНЬ пересеченной местностью пока строители не принимались. Лишь, в отдельных местах замечены какие-то локальные "ковырялки" с кабельными коммуникациями, а также с уже частично заросшими травой попытками выравнивания некоторых очень немногочисленных плоских участков местности. Впрочем, в районе Пост 87 км и западной горловины станции Иванцево пока не очень понятно, как, вообще, будут делать реконструкцию, поскольку там, в некоторых местах довольно плотная застройка коттеджами, которые местами, вообще, стоят в полосе отвода железной дороги (чуть ли не доплюнуть горохом из трубочки из окна электрички можно :) ). В любом случае, это надолго. А, вот, от Иванцево до бывшей станции Драчёво, таких проблем уже нет, хотя потребуются ОЧЕНЬ большие объемы земляных работ. Но, это все будет позже.

А, вот, уже за бывшей восточной горловиной бывшей станции Драчёво почти сразу начинаются активные земляные работы. Активно формируется насыпь для второго главного пути, справа по ходу движения. Спрямление "зигзуга" близ о.п. 74 км, о чем ранее писал Пётр, в плане отсыпки насыпи, уже практически готово, а сама насыпь активно сооружается, как в направлении Драчёво, так и в направлении о.п. 71 км (начало обхода села Костино, не путать со станцией Костино).

За о.п. 74 км, вдоль всей "петли", идущей в обход села Костино, уже слева по ходу, идут земляные работы средней интенсивности. Вероятнее всего, траектория пути на этом участке не сильно изменится, а останется в виде петли. Во всяком случае, скоро мы узнаем об этом. Перед вторым о.п. у села Костино (не путаем со станцией Костино), - это о.п. 68 км., земляные работы снова перемещаются на правую сторону, а низкая платформа о.п. 68 км заменена на временную деревянную. В окрестностях этой новой временной платформы и железнодорожного переезда у которого она расположена (близ о.п. 71 км. и о.п. 68 км. БМО дважды пересекается с а/д Дмитров - Костино - Мостовик - Хотьково) ведутся интенсивные земляные работы.

За переездом, в направлении станции Костино, справа по ходу, уже практически везде в высокой степени готовности лежит насыпь для второго главного пути, а также отсыпана новая насыпь на спрямлении "зигзуга", недалеко от о.п. 68 км. Со стороны западной горловины станции Костино даже уложены 1,5-2 км. второго пути, а голова укладки завалена старогодной рельсо-шпальной решеткой.

Теперь, о втором главном пути на участке от станции Костино до станции Жёлтиково.
На всём протяжении этого перегона путь уложен, балласт отсыпан, путь выправлен, контактная сеть построена. Но, пока осуществляется только рабочее движение. Накат небольшой, сигналы не действуют и закрещены. Платформа на о.п. 62 км выглядит полностью законченной. Но, в ее окрестностях еще идут активные работы по сооружению дренажных канав, а также ведутся работы по "заборостроению".

Наконец, перегон от станции Жёлтиково до станции Наугольный. Здесь второй главный путь был уложен и введен в эксплуатацию еще года три тому назад. После чего, был разобран на реконструкцию старый путь. В настоящее время реконструированный "новый-старый" путь уложен и выправлен на всем протяжении (в январе еще был разрыв на бывшей станции Бубяково). Накат имеется, сигналы включены и работают. Но, движение электропоездов в направлении Костино, как и ранее, осуществляется по неправильному пути. Связано это с неготовностью обновленной пассажирской платформы в Бубяково, где в настоящее время ведется строительство сходов с нее. Также в среду 29 августа рядом с Бубяково велись работы на контактной сети. Ну, и еще, разумеется, продолжается "заборостроение". Причем, от Бубяково до о.п. 40 км. (который в черте города Сергиев Посад) забор с обеих сторон сплошняком.
С уважением, Роман Иванюшкин

DennisM
Уже заходил
Сообщения: 5
Зарегистрирован: 16 сен 2020, 10:05
Поблагодарили: 3 раза

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#13

Непрочитанное сообщение DennisM » 23 сен 2020, 14:07

Надо бы тоже там проехать, посмотреть, что и как. А на 62 километре новая платформа просто роскошная, по сравнению с той, что там была - на два вагончика :)

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#14

Непрочитанное сообщение RomanSavel » 23 сен 2020, 23:24

DennisM писал(а):
23 сен 2020, 14:07
Надо бы тоже там проехать, посмотреть, что и как. А на 62 километре новая платформа просто роскошная, по сравнению с той, что там была - на два вагончика :)
Тоже планирую в октябре снова там прокатиться.
Надеюсь, получится.
С уважением, Роман Иванюшкин

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#15

Непрочитанное сообщение RomanSavel » 04 фев 2021, 01:06

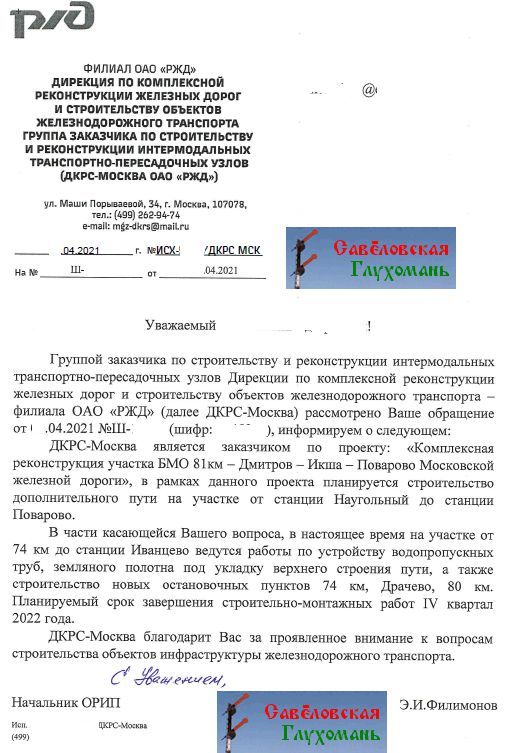

Участник, пожелавший остаться неизвестным, прислал прилагаемый скан ответа полученного из РЖД, о перспективах завершения строительства второго пути от станции Костино до станции Иванцево, а также далее на Дмитров и Яхрому.
Персональные данные "замазаны" мной. В остальном, документ приводится без изменений.
Логотип добавлен для того, чтоб на других ресурсах данный документ мог быть размещен только по инициативе его адресата.

С уважением, Роман Иванюшкин

ded-lelik
Постоянный участник
Сообщения: 85
Зарегистрирован: 27 ноя 2019, 16:49
Откуда: Москва, Орудьево
Благодарил (а): 31 раз
Поблагодарили: 19 раз

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#16

Непрочитанное сообщение ded-lelik » 04 фев 2021, 12:05

Костино-Иванцево в принципе слышали и знаем что там работы идут. Жаль что Иванцево - Дмитров - Яхрома еще только проектируются и не сказано, что хотят сделать с этими участками.

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#17

Непрочитанное сообщение RomanSavel » 04 фев 2021, 20:26

ded-lelik, о том, что планируется сделать на участках Иванцево - Яхрома и Иванцево - Дмитров, есть документе, ссылка на который приводилась ранее, при обсуждении участка Икша - Поварово. Вы же там принимали активное участие в дискуссии :)
Я продублирую сообщение от Петра и сюда:
EmPeR1oR писал(а):
14 дек 2020, 23:21
Появились нарисовки второго главного пути Поварово - Икша, а также реконструкция Дмитровского узла.
По ссылке в файле "Приложение к тех.заданию" есть все схемы планирования. Ссылка https://zakupki.gov.ru/223/purchase/pub ... 2009800749

Начало работ 2 квартал 2021, завершить хотят в 2022 году.
С уважением, Роман Иванюшкин

ded-lelik
Постоянный участник
Сообщения: 85
Зарегистрирован: 27 ноя 2019, 16:49
Откуда: Москва, Орудьево
Благодарил (а): 31 раз
Поблагодарили: 19 раз

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#18

Непрочитанное сообщение ded-lelik » 04 фев 2021, 20:40

Что-то прозевал. Спасибо, буду изучать.

ТЭК
Уже заходил
Сообщения: 9
Зарегистрирован: 17 янв 2020, 08:56
Благодарил (а): 1 раз
Поблагодарили: 4 раза

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#19

Непрочитанное сообщение ТЭК » 06 фев 2021, 12:01

В газете Гудок от 05.02.21 появилась большая заметка о ходе реконструкции и строительстве 1 и 2 главного пути северного участка БМО Наугольная-Иванцево, отчет за 2020 г. о километрах уложенных путей и строительстве инфраструктуры. О планах продлении реконструкции на Дмитров, Яхрому в направлении на Белый Раст.

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#20

Непрочитанное сообщение RomanSavel » 06 фев 2021, 14:31

ТЭК, спасибо! В оналйн-версии газеты эта статья, к сожалению, не присутствует, но, возможно, кто-нибудь еще перепечатает выдержки из нее.
С уважением, Роман Иванюшкин

фыва цукен
Авторитетный участник
Сообщения: 273
Зарегистрирован: 27 окт 2019, 19:07
Благодарил (а): 1 раз
Поблагодарили: 41 раз

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#21

Непрочитанное сообщение фыва цукен » 06 фев 2021, 14:51

RomanSavel писал(а):
06 фев 2021, 14:31
ТЭК, спасибо! В оналйн-версии газеты эта статья, к сожалению, не присутствует
почему, присутствует.

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#22

Непрочитанное сообщение RomanSavel » 06 фев 2021, 15:08

фыва цукен писал(а):
06 фев 2021, 14:51
RomanSavel писал(а):
06 фев 2021, 14:31
ТЭК, спасибо! В оналйн-версии газеты эта статья, к сожалению, не присутствует
почему, присутствует.
Павел, благодарю!
А я ее искал в разделе "Свежий номер" (как раз, там номер от 5 февраля).

P.S. Кстати, повеселило, что Бубяково причислили к станциям.
Путевого развития там нет с лихих 90-х.
С уважением, Роман Иванюшкин

фыва цукен
Авторитетный участник
Сообщения: 273
Зарегистрирован: 27 окт 2019, 19:07
Благодарил (а): 1 раз
Поблагодарили: 41 раз

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#23

Непрочитанное сообщение фыва цукен » 06 фев 2021, 15:18

кстати, из статьи следует, что участок иванцево-дмитров реконструировать не планируют.

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#24

Непрочитанное сообщение RomanSavel » 06 фев 2021, 15:29

фыва цукен писал(а):
06 фев 2021, 15:18
кстати, из статьи следует, что участок иванцево-дмитров реконструировать не планируют.
Хотя, в проекте, схемы которого обсуждались выше, он присутствует.
С уважением, Роман Иванюшкин

фыва цукен
Авторитетный участник
Сообщения: 273
Зарегистрирован: 27 окт 2019, 19:07
Благодарил (а): 1 раз
Поблагодарили: 41 раз

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#25

Непрочитанное сообщение фыва цукен » 06 фев 2021, 15:37

ну фиг знает. может быть, в статье про него просто забыли.

ТЭК
Уже заходил
Сообщения: 9
Зарегистрирован: 17 янв 2020, 08:56
Благодарил (а): 1 раз
Поблагодарили: 4 раза

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#26

Непрочитанное сообщение ТЭК » 06 фев 2021, 16:20

фыва цукен писал(а):
06 фев 2021, 15:18
участок иванцево-дмитров реконструировать не планируют.
Статье речь идет только о БМО МЖД входящих в Мосузел. Участок Иванцево - Дмитров проектируется для развития линии Мга-Сонково-Савелово-Дмитров, который реализует ДКРС РЖД Санкт-Петербург.

фыва цукен
Авторитетный участник
Сообщения: 273
Зарегистрирован: 27 окт 2019, 19:07
Благодарил (а): 1 раз
Поблагодарили: 41 раз

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#27

Непрочитанное сообщение фыва цукен » 06 фев 2021, 17:52

а, понятно.

EmPeR1oR
Супермодератор
Сообщения: 253
Зарегистрирован: 17 окт 2019, 14:14
Откуда: Москва, Андреевка
Благодарил (а): 15 раз
Поблагодарили: 91 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#28

Непрочитанное сообщение EmPeR1oR » 06 фев 2021, 21:27

Все эти ДКРС могут переиграть по сто раз. Напомню по мат.части.
Все БМО - это Мосузел. Линия Дмитров - Савелово ( 128 км) - Мосузел.

Простите, даже на Википедии есть все -https://ru.wikipedia.org/wiki/Московски ... ожный_узел

По поводу Иванцево - Дмитров, там КР пути уже проводили, а смысла во втором съезде пока нет.

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#29

Непрочитанное сообщение RomanSavel » 07 фев 2021, 00:19

EmPeR1oR писал(а):
06 фев 2021, 21:27

По поводу Иванцево - Дмитров, там КР пути уже проводили, а смысла во втором съезде пока нет.
Но на схеме (в детализации закупки на реконструкцию) второй путь присутствует и на соединении Иванцево - Дмитров.
Что построят реально, конечно, окончательно утверждать невозможно.
С уважением, Роман Иванюшкин

EmPeR1oR
Супермодератор
Сообщения: 253
Зарегистрирован: 17 окт 2019, 14:14
Откуда: Москва, Андреевка
Благодарил (а): 15 раз
Поблагодарили: 91 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#30

Непрочитанное сообщение EmPeR1oR » 07 фев 2021, 00:53

Это понятно, все может быть. Главное, чтобы вообще начали (Поварово - Икша и Яхрома - Иванцево).

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#31

Непрочитанное сообщение RomanSavel » 16 фев 2021, 18:42

Участник, как обычно пожелавший остаться неизвестным, прислал прилагаемый скан ответа полученного из РЖД, о перспективах строительства второго пути на участке Иванцево - Дмитров.
Персональные данные "замазаны" мной. В остальном, документ приводится без изменений.
Логотип добавлен для того, чтоб на других ресурсах данный документ мог быть размещен только по инициативе его адресата.

С уважением, Роман Иванюшкин

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#32

Непрочитанное сообщение RomanSavel » 08 апр 2021, 20:16

Еще один ответ этому же участнику. О сроках ввода в эксплуатацию объектов строительства на участке Костино - Иванцево.

С уважением, Роман Иванюшкин

Аватара пользователя
RomanSavel
Администратор
Сообщения: 1234
Зарегистрирован: 14 окт 2019, 02:10
Откуда: Москва, Орудьево.
Благодарил (а): 685 раз
Поблагодарили: 95 раз
Контактная информация:

Участок Пост 81 км - Костино - Яхрома / Дмитров (исключая).

#33

Непрочитанное сообщение RomanSavel » 07 июн 2021, 20:13

Найдено на просторах сети форумчанином ТЭК.

На 71 км Большого кольца МЖД в Дмитровском округе началось строительство новых платформ
Источник: https://riamo.ru/article/494315/na-71-k ... latform.xl

Поезда большого кольца МЖД (БМО) будут останавливаться на остановочном пункте 71 км на временной деревянной платформе во время строительства двух новых береговых платформ, сообщает пресс-служба Московской железной дороги.

Длина платформ составит 260 м. На них установят навесы от дождя, навигацию, скамейки и урны. Рядом находится село Костино и дачи.

Строительство ведется в рамках реконструкции участка Костино – Иванцево БМО. Сейчас там укладывают бесстыковый путь. На этом участке планируют реконструировать пять остановочных пунктов: 68 км, 71км, 74 км, Драчево и 80 км. На них установят две береговые платформы. Ранее аналогичные работы прошли на станциях Костино и Иванцево, а также сейчас продолжаются работы на платформе 68 км.

Работы по комплексной реконструкции северной части БМО (81 км – Дмитров – Икша – Поварово) нужны для того, чтобы увеличить пропускную способность участка. На некоторых из них ведется укладка второго главного пути. Сейчас расширяют самый протяженный участок - Костино – Иванцево длиной 17,2 км.
С уважением, Роман Иванюшкин
